天天用Jira、走敏捷流程,项目照样延期?很多团队都在自欺欺人

全能 AI 聚合平台 免费

一站式接入主流 AI 大模型,支持对话 · 生图 · 生视频,即开即用

ChatGPT Claude Gemini Grok DeepSeek 通义千问 Ollama
AI对话 AI生图 AI视频
免费使用 →

#头条创作训练营##分享我的头条荣誉##分享我的头条周报##管理##领导##记录我的2026##项目##职场##上头条 聊热点##在头条看见彼此##

阅读人群:项目经理、Scrum Master、研发 Leader、所有正在推行灵敏团队管理者

阅读时长:约 5 分钟

你将收获:5 个伪灵敏症状自测 + 从看板管理升级到价值管理的 3 个核心转变

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

许多公司都喜爱说一句很骄傲的话:

我们公司很先进,全程用 Jira,全员推行灵敏开发。

我去实地看过太多团队:

看板做得漂美丽亮,任务拆分清清楚楚,泳道排列整整齐齐。

可现实永远打脸:

项目照样延期,需求随意乱改,团队天天加班,所有人都累到内耗。

为什么工具配齐了、流程走满了,问题却一点没少?

真相特别扎心:

你只有看板工具,根本没有真正的管理能力。

有一组职场数据特别残酷:

知识工作者,63% 的时间,都浪费在“关于工作的工作”上。

无休止开会、反复同步信息、写没人看的文档、等无意义的审批。

真正用来创造业务价值的时间,少得可怜。

更讽刺的是:

许多团队的 Jira 看板,早已彻底沦为僵尸板

上面挂满任务标签,却从来没人用它做决策、控进度、防风险。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

真正的项目决策在哪?

在茶水间随口闲聊里、在微信群临时安排里、在老板拍脑袋的想法里。

唯独没人愿意,去认真更新一眼看板数据。

如果你每天都在开无意义的同步会、填没人查看的看板、走流于形式的灵敏流程。

这篇文章,帮你彻底看清:

你的灵敏,是真落地,还是假摆设。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

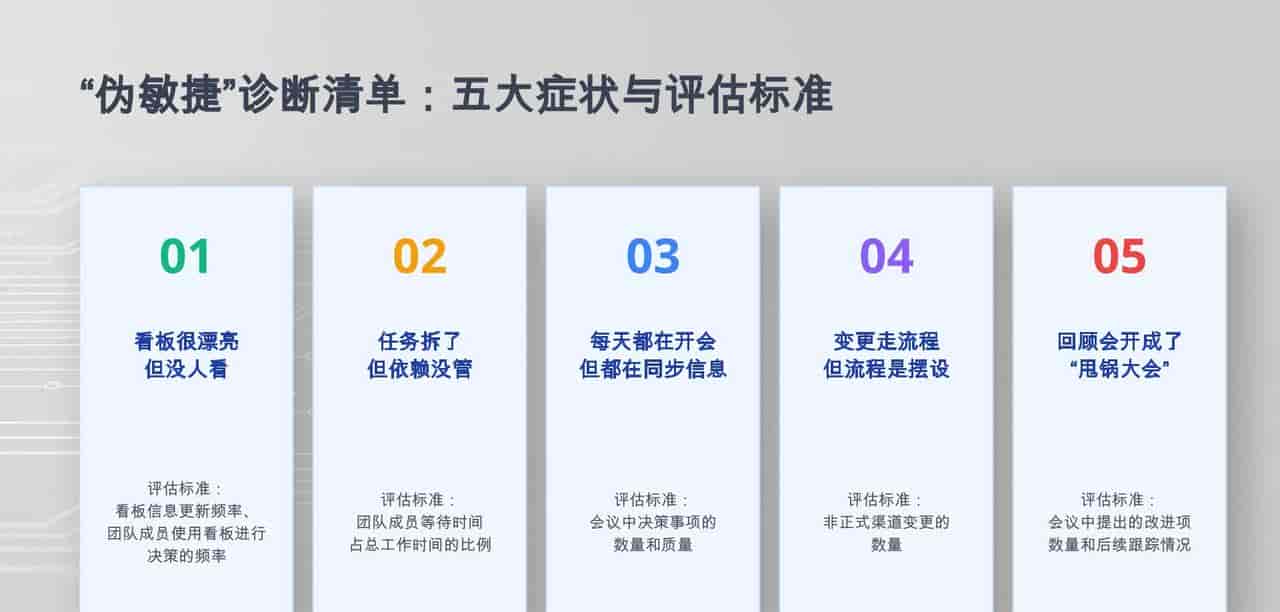

一、“伪灵敏”的 5 个典型症状,对照自测,中 3 条以上基本没救

1、看板做得再好看,从来没人认真看

许多项目经理,周一早上花一两个小时,精心整理更新看板。

周例会投屏展示一遍,每个人轮流汇报:上周做了什么、这周要做什么。

会议一结束,看板直接关掉,再也无人问津。

直到下一个周一,才会再次打开,重复同样的流程。

我问过一位资深 PM:

你们做进度决策、风险预判时,会对照看板数据吗?

他沉默几秒,如实说:

基本不会,有问题都是群里随口问一句。

记住一句话:

看板只是工具,管理才是内核。有工具、没落地,本质都是假装在工作。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

2、任务拆得很细,却完全不管依赖关系

看板上任务分配一目了然:

张三做 A 任务,李四做 B 任务,王五做 C 任务。

看上去分工明确,实则漏洞百出。

A 做到一半,突然发现要等 B 的中间结果;

B 推进不动,又要等 C 先完成;

可 C 在看板优先级里,排在最后一列。

所有人卡在原地,白白空耗等待。

见过一个真实项目案例:

上线前一周才发现死循环:

前端等后端接口,后端等 UI 设计定稿,UI 等产品原型,产品却卡在无人对接的模糊需求里。

最后硬生生延期整整两周。

本质真相:

任务拆分不等于依赖管理,只分任务不控链路,早晚必崩盘。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

3、天天开会,全程只在重复同步信息

早站会、周例会、月度复盘会,一场不落。

早站会每人复述:昨天做了啥、今天干啥;

周例会再全员复述一遍;

月度复盘继续重复一遍。

同一个项目核心信息,被反复同步十几遍。

简单算一笔账:

8 人团队,每日站会 15 分钟、周例会 1 小时、月度复盘折算每周 0.5 小时。

一周光花在同步信息上的时间,折算下来高达 28 小时。

而这 28 小时里,真正用来做决策、解问题的时间,连 10% 都不到。

许多会议的本质:

不是为了解决问题、推进项目,只是大家凑在一起刷存在感。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

4、变更流程一应俱全,实际全是摆设

明面上有正规需求变更流程:

需求改动必须提 CR 申请、经过 CCB 审批、同步更新看板状态。

实际执行完全走样:

业务直接私下找开发随口一句:这个功能帮我改一下。

开发顺手做完,测试收尾上线。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

等到下周例会,项目经理才后知后觉知道这件事。

最后补一张流程单据,走一遍形式,就算合规收尾。

底层逻辑很现实:

流程只为事后免责服务,从来做不到事前风险控制。

5、项目复盘会,直接开成甩锅大会

项目一延期、一出问题,复盘会立刻变成推诿现场。

有人怪需求变动太频繁;

有人怪业务没想清楚就提需求;

有人怪产品没有提前对齐口径。

整场会议都在纠结:是谁的责任、谁出了纰漏。

没人愿意静下心思考:下次我们能做哪几件事,彻底避免同类问题。

高手复盘找方法,普通人复盘找背锅。

坏的复盘追究责任,好的复盘沉淀经验。

如果你对照下来,中了 3 条及以上。

不用怀疑,你们团队做的,就是彻头彻尾的伪灵敏

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

二、从“看板管理”升级到“价值管理”,必须完成 3 个思维转变

伪灵敏的根本根源只有一个:

把工具当成了最终目标。

许多人搞错了顺序:

看板不是目标,灵敏也不是目标,快速交付业务价值,才是所有管理的终极目标

想要跳出伪灵敏内耗,必须完成 3 次底层转变:

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

1、从“任务完成率”,转向“价值交付率”

传统伪灵敏只盯着:

这个迭代 Sprint,做完了多少任务、搞定了多少工作量。

真正的灵敏只关心一件事:

你这周、这个迭代交付的功能,到底解决了用户什么真实问题?

给你一个灵魂拷问,认真自问:

如果你们团队这个迭代什么都不做、原地躺平,用户能感知到变化吗?

如果答案是:完全没影响。

那你忙活的所有工作,都只是无效内耗,没有半点实际价值。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

2、从“过程走合规”,转向“结果看有效”

伪灵敏天天纠结形式:

有没有准时开站会?有没有规范写用户故事?有没有按模板填看板?

真正的管理只看结果:

这些流程、这些动作,有没有让项目更顺畅、效率更高、问题更少?

站会开半小时,只闲聊不解决问题,不如直接撤销;

用户故事写得再标准,开发完全看不懂、没法落地,不如不写。

不看形式合规,只看结果有效,才是成熟管理者的思维。

3、从“工具被动驱动”,转向“决策主动驱动”

看板最大的价值,从来不是「我们拥有一个看板」。

而是:谁会用它、什么时候用它、用来做什么关键决策。

项目经理用它:看整体进度、识别潜在风险、调配团队资源;

一线成员用它:看清任务优先级、理清上下游依赖;

业务干系人用它:掌握里程碑节点、明确下一步推进计划。

一句话点透本质:

普通看板是任务粘贴墙,顶级看板是团队决策仪表盘。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

三、真灵敏落地 3 个动作,照着做,告别伪内耗

1、让信息跟着决策走,别让全员盲目同步

大多数团队的错误逻辑:

先全员无差别同步所有信息,再抽空做决策。

结果大量时间耗在无效同步上,真正解决问题的决策,反而没时间落地。

正确逻辑反过来:

先明确项目有哪些关键决策点,

再确定每个决策由谁负责、多久做一次、需要哪些核心信息,

最后只针对性同步必要信息,拒绝全员无效刷屏。

实操极简做法:

列出项目全部关键决策点 → 定好决策者和决策频率 → 只推送决策必备信息,不搞全量信息轰炸。

2、用 AI 降低同步成本,人做决策,机器做琐事

团队不愿更新看板、不愿填流程,核心缘由就一个:

手动操作太繁琐、太耗时间。

最好的解法:把重复琐事交给 AI。

会议结束,AI 自动提炼决策、梳理待办,一键同步到看板;

代码提交、任务完成,AI 自动关联条目、更新状态;

群聊里明确的已完成、待跟进事项,AI 自动识别同步归档。

未来团队的常态:

人类只负责思考、做决策、定方向,AI 包揽所有信息同步和台账更新。

3、复盘会立一条硬规则:只谈成长,不谈甩锅

提议直接打印贴在会议室墙上,全员遵守:

禁止说:

这不是我的问题、要是别的部门配合就好、上次一直都是这样。

只能说:

我们发现了哪些共性问题、下次可以落地哪些改善动作、谁愿意牵头负责优化。

可以加一条小惩罚:

第一个开口甩锅、推卸责任的人,自愿请全组喝奶茶。

永远记住:

最先说 “这不关我事” 的人,往往就是团队最大的问题根源。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人


看到这里,不是为了看完,还需要大家思考:

看板只是赶路的地图,从来不是最终的目的地。

地图做得再精致、排版再好看,一旦方向错了,只会越走越偏。

给你一个 5 分钟就能落地的自查动作:

打开你在用的 Jira、飞书看板,看一眼最后一次更新时间。

如果超过 3 天没人维护、没人更新,不用怀疑,你的看板已经彻底僵尸化。

再问团队一个问题:

看板上这么多信息,哪一类对你做决策最有用?哪一类完全多余、毫无价值?

得到的答案,必定会颠覆你的认知。

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

文章看完,不妨静下心复盘一下自己的团队,评论

区任选一个聊聊:

1.你的团队,中了几条伪灵敏症状?

2. 你见过最离谱的“为了灵敏而灵敏”的操作是什么?

3.你们公司站会开多久?你觉得多长时间最合适?

点赞最高 3 条评论,我私信送你一套高分项目管理干货资料,直接套用就能用。

我是泓锋,下期聊聊:为什么许多项目,永远逃不开“三边运动”怪圈?

点个关注,下期直击无数 PM 的管理痛点,帮你少走弯路、告别内耗。

如果总觉得管理 “吃力不讨好”?

带团队累到熬夜改方案还出不了业绩,想提升却找不到系统方法,越干越没方向?

别慌!我「睿菁阁」开了《破局:从毛选中学到的逆境领导力》《管理升维——用系统思维打通领导力任督二脉》公益专栏课,每周一、周四准点更 1 课,

用一整年时间帮你从 “瞎忙管理者” 蜕变成 “能拿结果的领导者”—— 不是零散知识点,而是从目标拆解、员工赋能到业绩破局的完整体系。不管你目前是卡业绩、留不住人,还是想突破管理瓶颈,这门课都能帮你踩准提升节奏,关注我,加入专栏课程,早学早摆脱管理内耗!

这张图藏着更多实用内容,认真看就能找到~找到的朋友可以领取33本项目管理必读书和146套《项目管理模版》+第一时间的课程分享!!!

天天用Jira、走灵敏流程,项目照样延期?许多团队都在自欺欺人

© 版权声明

相关文章

暂无评论

none
暂无评论...
