生活垃圾填埋处理工程

P248 填埋区结构从上至下:渗沥液收集导排系统、防渗系统和基础层。

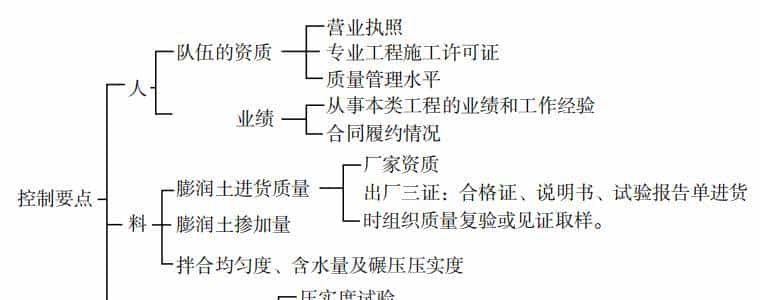

P248 泥质防水层施工技术的核心是,掺加膨润土的拌合土层施工技术。
P249 泥质防水层施工程序:验收基础→选择土源→多组不同掺量的试验→多组土样的渗水试验→选择抗渗达标又经济的配合比→按照相应的配比拌合土样→土样现场摊铺、压实→分层施工同步检验→工序检验达标完成

P250 质量技术控制要点

P250 GCL 主要用于密封和防渗;不能在有水的地面及下雨时施工,及时铺设其上层结构,如 HDPE膜等材料;搭接缝,用膨润土防水浆封闭;破损之处,可采用撒膨润土或者加铺 GCL方法修补。

P251(9)HDPE 膜焊接检验 :
P253 HDPE 膜铺设要点:
(1)铺设应一次展开到位,不宜展开后再拖动;应采取措施防止受 风力影响
(2)原则:斜坡上不出现横缝。在边坡的顶部和底部延长≮ 1.5m。
(3)铺设顺序“先 边坡后场底”,卷材自上而下滚铺,确保平整。
(4)冬期严禁铺设。
P254 HDPE 膜试验性焊接 :
(1)每个焊接人员和设备每天在焊接之前进行试验性焊接;
(2) 在监理的监督下进行试验性焊接;
(3)试验性焊接完成后,割下 3 块,测试撕裂和抗剪强度;
(4) 在试焊样品上标明样品编号、焊接人员编号、设备编号、焊接温度、环境温度、预热温度、日期、时间和测试结果;并填写 HDPE 膜试样焊接记录表,经现场监理和技术负责人签字后存档。
P254 HDPE 膜生产焊接 :
(1)坡度大于 1:10 处不可有横向接缝;
(2)为避免拱起,边坡和底 部 HDPE 膜的焊接应在清晨或晚上气温较低时进行;
(3)焊接过程中如遇下雨,应对铺设完毕的 膜冒雨焊接完毕,之后具备条件再用单轨挤压焊机修补;
(4)在焊缝旁边用记号笔清楚地标出焊 缝的编号、焊接人员编号、设备编号、焊接温度、关注直击考场官方微信公众平台zhukao119获取更多资讯,环境温度、焊接速度(预热温度)、接缝长度、 日期、时间;并填写 HDPE 膜热熔(或挤压)焊接检测记录表,经现场监理和技术负责人签字后存档。
P257 填埋区导排系统施工技术:
(1)填筑导排层卵石,宜采用< 5t的自卸汽车,采用不同的行车路线,环形前进,不得急停急起; 间隔 5m 堆料,避免压翻基底,随铺膜随铺导排层滤料(卵石)。
(2)HDPE 管的开孔率应保证强 度要求。HDPE 管的布置宜呈直线,其连接处不应密封。
(3)导排管热熔对接连接前,两管段各 伸出夹具必定自由长度,并应校直两对应的连接件,使其在同一轴线上。加热温度 210±10℃。
(4) 设定工人行走路线,防止反复踩踏 HDPE 土工膜。
P259 垃圾填埋与环境保护:
远离饮用水源,少占良田。远离居民区,最短距离为 500m。设在当地夏季主导风向的下风向。
施工测量与监控量测
P260 测量原则及要求:“由整体到局部,先控制后细部”。作业人员培训考核持证上岗。
P261 测量仪器:全站仪、光学水准仪、激光垂直仪、GPS-RTK 各自特点及用处。
P266 控制网:大型厂区方格网,山区场地边角网,改建扩建导线网。
P268 新建控制网:> 1km² 或重大工业区,一级导线精度;< 1km² 或一般建筑区,二、三级 导线精度。平面控制点有效期≯ 1 年,高程控制点有效期≯半年。
P271 竣工图编制:
(1)无变更,直接盖竣工章;
(2)变更不超 1/3,原图修改盖章;
(3) 重大改变或变更超 1/3,重新绘制盖章。完成后,应经施工单位项目技术负责人、监理单位总监理 工程师审核签字。
P273 监测工作:
(1)范围:开挖深度> 5m 或地质环境复杂(2)施工前:建设方委托第三方实施监测,监测 单位编监测方案,经建设、设计、监理单位认可(3)专家论证:环境很复杂;重大建筑物、管线 破坏后很严重;严重事故复工,新技术 / 工艺 / 材料的一二级基坑
P273 监测方法:一级基坑应测:坡顶、围护墙、土体水平位移;墙顶、墙后地表竖向位移;支撑力、锚杆土钉拉力; 地下水位、地下管线变形、建筑物倾斜及裂缝。
P274 基坑量测巡查内容:
(1)支护:支撑、围檩、立柱、止水帷幕、土体、基坑
(2)工况: 开挖、堆载、地下水
(3)周边环境:道路、管道、建筑物异常情况
(4)报警值:设计单位确定。
市政公用工程项目施工管理
P277 招投标要求 :
(1)公开招标的,招标人应在国家指定的报刊和信息网络上发布招标公告, 邀请不特定的法人或者其他组织投标。
(2)邀请招标的,招标人应当向三家以上具备承担施工招 标项目的能力、资信良好的特定法人或者其他组织发出投标邀请书。
P278 投标文件:应当对招标文件提出的实质性要求和条件作出响应。
(1)商务部分:投标函及投标函附录;法定代表人身份证明或附有法定代表人身份证明的授 权委托书;联合体协议书;投标保证金;资格审查资料;其他材料。
(2)经济部分
(3)技术部分 同技术标内容
P279 投标保证金:银行保函、保兑支票、银行汇票或现金支票。投标总价的 2%。投标保证金 有效期应与投标有效期一致。
P281 发布招标公告:
(1)一般在媒体、行业或当地政府规定的招标信息网上发布招标公告。
(2)发售标书。
(3)组织或要求投标人自行踏勘现场。
(4)澄清招标文件和答疑。
(5)开标。
P282 投标人资格条件:
(1)资质:资质证书,独立法人实体;
(2)业绩:近三年承担过类 似工程项目,并有良好的工程业绩和履约记录;
(3)财务:良好无亏损或违法;
(4)质量安全: 近几年没有发生重大质量、特大安全事故。
P283 实质性内容:投标文件应当对招标文件有关施工工期、投标有效期、质量要求、技术标 准和招标范围等实质性内容作出响应。重大的项目或数字(质量等级、价格、工期等)如未填写, 将作为无效或作废投标文件处理。
P283 询价内容:材料市场价、当地人工行情价、机械设备租赁价、分部分项工程分包价。
P284 投标报价技巧:最常用不平衡报价法,还有多方案报价法、突然降价法、先亏后盈法、 许诺优惠条件、争取评标奖励等。投标文件签字盖章:加盖公章、法人代表签字、注册造价工程师签字盖专用章。
P286 概算调整:
缘由:
(1)超出原设计范围重大变更;
(2)超出基本预备费规定范围不可抗拒的重大自然灾害引起的工程变动和费用增加;
(3)超出工程造价调整预备费的国家重大政策性调整。一项目只 能调整一次。
程序:建设单位调查缘由,报主管部门审批同意,由原设计单位核实编制调整概算。概算文件需编制单位自审,建设单位复审,工程造价主管部门审批。
P287 预算作用:招标标底,工程量清单编制依据,施工单位投标报价依据,施工准备施工组织设计参考,施工图预算是成本控制的依据,工程费用调整的依据(调整缘由同概算)。
P288 工程量清单计价有关规定:
(1)国有资金投资的建设工程发承包,必须采用工程量清单计价。
(2)清单应采用综合单价计价。
(3)规费、税金及措施项目中的安全文明施工费不得作为竞争性费用。
(4)工程造价应由
分部分项工程费、措施项目费、其他项目费、规费和税金组成。(分措其规税)1)关注直击考场官方微信公众平台zhukao119获取更多资讯,分部分项工程量清单应采用综合单价法计价。综合单价是完成计量单位分部分项工程量清单项目或措施清单项目所需人机料管利风。2)可以计算工程量的措施项目应按分部分项工程量清单的方式采用综合单价计价;其余的措施项目可以“项”为单位来计价,应包括除规费、税金外的全部费用。
P289 工程量清单计价及应用
(1)工程计量时,若工程量清单中出现漏项、工程量计算偏差,以及工程变更引起工程量增减,应按承包人在履行合同过程中实际完成的工程量计算。
(2)因工程量清单漏项或非承包人缘由的工程变更,造成增加新的工程量清单项目,其对应的综合单价按下列方法确定:1)合同中已有适用的综合单价,按合同中已有的综合单价确定;2)合同中有类似的综合单价,参照类似的综合单价确定;3)合同中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行。
(3)分部分项工程量清单漏项或非承包人缘由的工程变更,引起措施项目发生变化,造成施工组织设计或施工方案变更,原措施费中已有的措施项目,按原有措施费的组价方法调整;原措施费中没有的措施项目,由承包人提出,经发包人确认后调整。
(4)非承包人缘由引起的工程量增减,该项工程量变化在 ±15% 以内的,应执行原有的综合单价;该项工程量变化在 ±15% 以外的,其超出部分综合单价调高,剩余部分调低。
(5)因不可抗力事件导致的费用,发、承包双方应按以下原则分担并调整工程价款:
1)工程本身的损害、因工程损害导致第三方人员伤亡和财产损失以及运至施工现场用于施工的材料和待安装的设备的损害,由发包人承担;2)发包人、承包人人员伤亡由其所在单位负责,并承担相应费用;3)承包人的施工机械设备的损坏及停工损失,由承包人承担;4)停工期间,承包人应发包人要求留在施工现场的必要的管理人员及保卫人员的费用,由发包人承担;5)工程所
需清理、修复费用,由发包人承担;
(6)工程价款调整报告应由受益方在合同约定时间内向合同的另一方提出,经对方确认后调整合同价款。
P293 合同变更:
(1)工程量增减,质量及特性变更,高程、基线、尺寸等变更,施工顺序变化,永久工程附加工作、设备、材料和服务的变更等,项目负责人必须掌握变更情况,遵照有关规定及时办理变更手续。
(2)承包方根据合同,向监理工程师提出变更申请;监理工程师进行审查,将审查结果通知承包方。监理工程师向承包方提出变更令。
P295 索赔原则:无责有损,规定时限。条件:有理有据有合同,准确计算并记录。
1)有正当索赔理由和充分证据;2)索赔必须以合同为依据,按施工合同文件有关规定办理;
3)准确、合理地记录索赔事件和计算工期、费用。
P295 索赔程序:
(1)事件发生 28d 内提出索赔意向书→第 2 个 28d 内提出索赔报告→监理工程师于 28d 内给予答复或要求补充,否则视为认可。
(2)索赔事件持续进行时,应当阶段性向监理工程师发出索赔意向通知,终了后 28d 内,向监理工程师提出最终索赔报告。
P296 变更程序:
(1)变更发生 14d 内,承包方提出变更价款报告,经工程师确认调整合同价;
(2)14d 内不提出,视为不涉及价款变更;
(3)工程师受到变更价款报告日起 14d 内应予以确认;如无正当理由不确认时,视为生效。
P296 索赔项目及起止日期计算:
(1)延期发出图纸产生的索赔;
(2)恶劣的气候条件导致的索赔
(3)工程变更导致的索赔;
(4)承包方能力不可预见引起的索赔;
(5)由外部环境而引起的索赔;
(6)监理工程师指令导致的索赔以收到监理工程师书面指令时为起算日,按其指令完成某项工作的日期为索赔事件结束日。
P297 同期记录 :
(1)意向书提交后,从索赔事件起日起至索赔事件结束日止,做好同期记录。每天均应有记录,并经现场监理工程师签认;造成现场损失时,还应做好现场照片、录像资料。
(2)同期记录的内容:事件发生及过程中现场实际状况;现场人员、设备的闲置清单;对工期的延误;对工程损害程度;导致费用增加的项目及所用的工作人员,机械、材料数量、有效票据等。
P297 最终报告 :
(1)索赔申请表:索赔项目、依据、证明文件、索赔金额和日期。
(2)批复的索赔意向书。
(3)编制说明:起因、经过和结束的详细描述。
(4)附件:各种往来文件,包括承包方发出的与工期和费用索赔有关的证明材料及详细计算资料。
P298 合同风险管理防范措施 :
(1)规避 : 充分利用合同条款,增设保值条款,增设风险合同条款,增设支付条款,外汇风险回避,减少承包方资金、设备的投入,加强索赔管理。
(2)分散和转移:投保,向分包商转移。
(3)确定和控制风险费:加强成本控制,制定成本控制目标和保证措施。费用及总成本计划适当留有余地。
P301 成本管理流程 : 成本预测一成本计划一成本控制一成本核算一成本分析一成本考核。
P301 成本管理措施 : 加强成本管理观念;加强定额和预算管理;完善原始记录和统计工作;建立健全责任制度;建立考核和激励机制。
P304 成本目标控制依据 :
(1)工程承包合同
(2)施工成本计划
(3)进度报告
(4)工程变更
P308-311 成本核算方法 : 表格和算法、会计核算法。成本分析方法:比较、因素分析、差额计算、比率法。
P312 施组内容:概况 + 部署,方案平面图,三保一文明。
P313 施组审批程序:施工组织设计必须经企业技术负责人批准方可实施,有变更时要及时办理变更审批。
P316 施工方案内容:包括施工方法的确定、施工机具的选择、施工顺序的确定,还应包括季节性措施、四新技术措施等。重点分项工程、关键工序、季节施工还应制定专项施工方案。

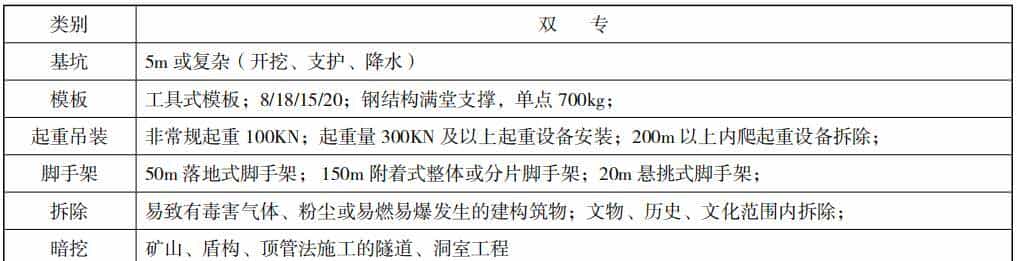

P319 专项方案和专家论证工程范围:

P319 专项方案编制及审批程序:实行施工总承包的,专项方案应由总承包单位组织编制。危大工程实行分包的,其专项方案可由相关专业分包单位组织编制。专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。
P320 论证会人员:
1)专家组成员,5 名及以上单数;参建各方的人员不得以专家身份参与。
2)建设单位项目负责人或技术负责人;
3)监理单位项目总监理工程师及相关;
4)施工单位分管安全负责人、技术负责人及项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;
(5)勘察、设计单位项目技术负责人及相关。
P320 论证内容:
1)专项方案内容是否完整、可行;
2)专项方案计算书和验算依据是否符合有关标准规范;
3)安全施工的基本条件是否满足现场实际情况。
P320 专项方案实施:
(1)根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字。实行施工总承包的,应当由施工总承包单位、相关专业承包单位技术负责人签字。
(2)施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。
(3)需做重大修改的,施工单位应当按照论证报告修改,并重新组织专家进行论证。
P321 实施前交底:编制人员 / 项目技术负责人(方案交底)→现场管理人员(安全技术交底) →作业人员;
施工现场:公告危大工程名称、施工时间和具体责任人员,危险区域设置安全警示标志。对危大工程施工作业人员进行登记,项目负责人应当在施工现场履职。发生险情或事故时,施工单位应立即采取应急处置措施,并报告工程所在地住房城乡建设主管部门
P321 危大工程验收:
施工单位、监理单位组织相关人员验收。验收合格的,经施工单位项目技术负责人及总监理工程师签字确认后,方可进入下一道工序。
P323 交通导行措施:
(1)严格划分警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区范围。
(2)统一设置各种交通标志、隔离设施、夜间警示信号。
(3)依据现场变化,及时引导交通车辆,为行人提供方便。
P323 保证措施:
(1)对作业工人进行安全教育、培训、考核,并应与作业队签订《施工交通安全责任合同》。
(2)施工现场按照施工方案,在主要道路交通路口设专职交通疏导员,积极协助交通民警搞好施工和社会交通的疏导工作;减少由于施工造成的交通堵塞现象。
(3)沿街居民出入口要设置足够的照明装置,必要处搭设便桥,为保证居民出行和夜间施工创造必要的条件。
P326 封闭管理:硬质围挡,郊区 1.8,市区 2.5m,连续布置。
P326 “五牌一图”:
(1)五牌:工程概况牌、管理人员名单及监督电话牌、消防安全牌、安全生产(无重大事故)牌、文明施工牌。
(2)一图:施工现场总平面图。
P326 安全警示标牌:施工现场入口、起重机具、用电设施、脚手架、通道口、楼梯口、电梯井口、孔洞口、桥梁口、隧道口、基坑边沿、爆破物及有毒有害物质存放处。禁止、警告标志、指令、指示标志,红灯示警。
P327 宿舍:开启式窗、外开门;净高 2.5m,通道 0.9m,16 人;严禁尚未竣工,严禁通铺;严禁存放机具材料。
P329 材料堆放:合理组织少堆放,按图码放设标牌,一次到位少二搬,地势较高防水火,活完料净脚下清。
P329 卫生管理:
(1)发现传染病、食物中毒、急性职业中毒,必须 2h 内向所在地建设行政主管部门和卫生防疫部门报告。
(2)食堂卫生:卫生许可证、炊事人员身体健康证。
P332 防治大气污染:硬化处理;裸露的场地和聚焦堆放的土方应采取覆盖、固化、绿化、洒水降尘措施;使用密目式安全网对在建建筑物、构筑物进行封闭;从事土方、渣土和施工垃圾运输应采用密闭式运输车辆或采取覆盖措施;现场出入口处应采取保证车辆清洁的措施;并设专人清扫社会交通路线
P333 防治水污染:施工场地应设置排水沟及沉淀池,污水、泥浆必须防止泄露外流污染环境;污水应尽可能重复使用,按规定排入市政污水管或河流,泥浆应采用专用罐车外弃;
P333 防治施工噪声污染:施工现场的强噪声设备宜设置在远离居民区的一侧;对因生产工艺要求或其他特殊需要,确需在 22 时至次日 6 时期间进行强噪声工作,施工前建设单位和施工单位应到有关部门提出申请,经批准后方可进行夜间施工,并公告附近居民;
P333 防治施工固体废弃物污染:出场前用苫布覆盖,指定地点倾卸;车辆不得装载过满;出场前专人检查,出口设洗车池,将车轮冲洗干净;要求司机在转弯、上坡时减速慢行,避免遗撒;安排专人对土方车辆行驶路线进行检查,发现遗撒及时清扫。
P333 防治施工照明污染:未经批准,禁止夜间施工;现场照明灯具应配备定向照明灯罩,使用前调整好照射角,不得射入居民家,夜间施主照明灯罩使用率达 100% 。
P334 进入施工现场的建设单位、承包单位、监理单位的项目管理人员及建筑工人均纳入实名制管理范畴。
P334 实名制管理措施:
(1)劳务企业要与劳务人员依法签订书面劳动合同,明确双方权利义务。应将三证(身份证、技能执业证书、劳动合同证书)社保教培训,名册工资和考勤报总包方备案,并确保人、册、证、合同,证书相符统一。 “三无”人员不得进入现场施工。
(2)逐人建立劳务人员入场、继续教育培训档案,记录培训内容、时间、课时、考核结果、取证情况,并注意动态维护、确保资料完整、齐全。
(3)劳务人员现场管理实名化。进入现场施工的劳务人员要佩戴工作卡,注明姓名、身份汪号、工种、所属分包企业,没有佩戴工作卡的不得进入现场施工。
(4)劳务企业要根据劳务人员花名册按月编制工资台账,记录工资支付时间、支付金额,经本人签字确认后,张贴公示。劳务人员工资台账须报总包备案。
(5)劳务企业要按照施工所在地政府要求,根据劳务人员花名册为劳务人员投保社会保险,并将缴费收据复印件、缴费名单报总包备案。
P335 监督检查:
(1)项目部每月一次劳务实名制管理检查,检查内容:三证社保教培训,名册工资和考勤。再加劳务管理员身份证、上岗证。(2)各法人单位每季度进行项目部实名制管理检查,年底进行综合评定。总包方应组织对农民工及劳务管理工作领导小组办公室的不定期抽查。
P336 施工进度计划编制依据:
(1)以合同工期为依据安排开、竣工时间;
(2)设计图纸、定额材料等;
(3)机械设备和主要材料的供应及到货情况;
(4)项目部可能投入的施工力量及资源情况;
(5)工程项目所在地的水文、地质等方面自然情况;
(6)工程项目所在地资源可利用情况;
(7)影响施工的经济条件和技术条件;
(8)工程项目的外部条件
P337 总包与分包进度控制:
1. 分包单位的施工进度计划必须依据承包单位的施工进度计划编制。
2. 承包单位应将分包的施工进度计划纳入总进度计划的控制范畴。
3. 总、分包之间相互协调,处理好进度执行过程中的相关关系,承包单位应协助分包单位解决施工进度控制中的相关问题。
P338 横道图编制方法及工期计算
P338 双代号网络图编制方法及工期计算。
P342 质量保证计划编制原则:
(1)项目负责人主持编制,项目技术负责人、质量负责人、施工生产负责人应按企业规定和项目分工负责编制。
(2)应体现从工序、分项工程、分部工程到单位工程的过程控制,且应体现从资源投入到完成工程施工质量最终检验试验的全过程控制。
P345 总包分包质量责任:承包方对工程施工质量和质量保修工作向发包方负责。分包工程的质量由分包方向承包方负责。承包方对分包方的工程质量向发包方承担连带责任。分包方应接受承包方的质量管理。
P346 质量管理与控制重点:
(1)关键工序和特殊过程
(2)质量缺陷
(3)施工经验较差的分项工程
(4)新材料、新技术、新工艺、新设备
(5)实行分包的分项、分部工程
(6)隐蔽工程。
P347 (4)质量因素:
(1)人员;
(2)材料:三证 + 复检,谁采购谁负责;
(3)机具设备: 机具检验,人员持证上岗。
P347 质量过程控制:
(1)分项工程控制;
(2)特殊过程控制,作业指导书编审程序;
(3)不合格产品控制:根据不合格程度,按返工、返修、让步接收或降级使用,拒收或报废四种情况处理。
P353 雨期路基施工
分 : 有计划地分段开挖,切忌全面开挖或挖段过长;快 : 聚焦力量,组织快速施工,挖方当天挖完、填完、压完、不留后患避 : 掌握天气预报,避开降雨施工雨 : 防雨淋,因雨翻浆,换料重做; 水 : 设置 2%-3% 横坡和截水沟,防积水
P354 雨期基层施工
分:聚焦力量分段施工,摊铺段不宜过长,拌铺压完;快:快速施工,下雨时尽快碾压,防雨渗透;避:掌握天气预报,避开降雨;雨:防雨淋(原材、混合料);水:排除下承层表面水,防止集料过湿;
P354 雨期面层施工
分:分段施工,缩短施工长度;快:快速施工;及时铺压(沥青)/ 及时浇振抹养(水泥);避:掌握天气预报,避开降雨;雨:防雨淋(原材、混合料);水:排除下承层积水;勤测含水率,保 证配合比(水泥)
P354 冬期路基施工
前:上冻前完成;防:不到标高,刨松覆盖;快主不用冻土,次冻 10cm;填高随气温下降减少;快:挖到标高,立即碾压
P354 冬期基层施工
前:上冻前完成;石灰二灰 30-45d,不得冬施;水泥 15-30d;防:覆盖挡风,保温养生、防冻剂;快:挖到标高,立即碾压
P354 冬期沥青混凝土面层城镇快速路、主干路沥青混合料面层严禁冬期施工。次干路及其以下低于 5℃时,应停止施工; 粘层、透层、封层严禁施工。
P354 冬期水泥混凝土面层
前:上冻前完成;防冻:搅拌站工棚,挡风设备;防冻、早强剂;骨料、基层无冰雪;温度:加热水 60℃,不得超过 80℃,或集料 50℃,水泥不得加热,砼温度≯ 35℃,摊铺砼温 度≮ 5℃;砼面层≮ 5℃;强度:弯拉 1MPa 和抗压 5MPa 以下不得受冻;养生:保温养生 28d;快:工序衔接,快速施工
P355 高温季节施工
高温施工条件:气温高于 30℃,混凝土拌合物在 30-35℃、同时空气相对湿度小于 80% 时, 按高温施工。避:应避开高温期施工水泥混凝土面板;配:严控混凝土配合比,保证和易性,可加缓凝剂, 特高温可掺降温材料(冰水);快:加强工序衔接,尽量使施工时间缩短;养:加设临时罩棚,减 少蒸发量。及时覆盖,加强养护,多洒水。

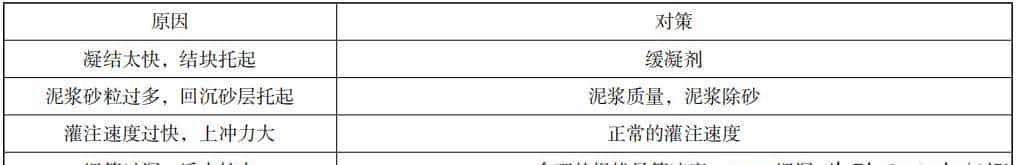

P359 灌注混凝土时堵管

P359 灌注混凝土过程中钢筋骨架上浮

P360 桩身混凝土夹渣或断桩

P361 裂缝发生缘由:水泥水化热影响、内外约束条件的影响、外界气温变化的影响、混凝土的收缩变形(混凝土表层布设抗裂钢筋网片)、混凝土的沉陷裂缝(支架、支撑变形下沉,过早拆除模板支架)
P362 质量控制要点
优化配合比:选用水化热较低的水泥,降低水泥用量;严格控制集料级配,降低集料含泥量;掺加缓凝剂、减水剂;控制好坍落度,一般 120±20mm。浇筑与振捣:全面分层;分段分层;斜面分层养护措施:砼表内温差、表外温差均应小于 20℃;内部预埋冷却管;覆盖保温材料(如草袋、锯末等),延长拆模时间,拆模后立即回填或再覆盖保温;冬期施工时,严格控制入模温度以及拆模时的内外温差。

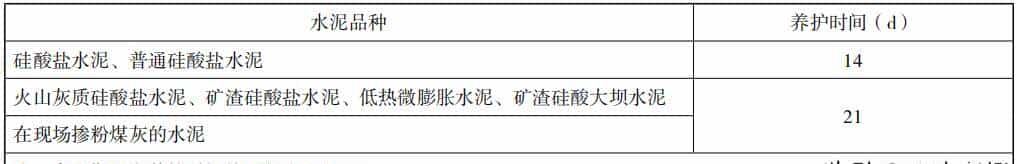

P363 大体积混凝土湿润养护时间

P367 (1)基坑施工:
1. 存土点不得选在建筑物、地下管线和架空线附近,基坑两侧 10m 范围内不得存土。
2. 土方必须自上而下分层、分段依次开挖,并及时施加支撑或锚杆。挖至邻近基底 200mm 时,应配合人工清底,不得超挖或扰动基底土。
3. 基坑开挖中间验收:
(1)基坑平面位置、宽度及基坑高程、平整度、地质描述;(2)基坑降水;
(3)基坑放坡开挖的坡度和支护桩及连续墙支护的稳定情况;
(4)地下管线的悬吊和基坑便桥稳固情况。
P368 结构施工:
(1)砼灌注前应对模板、钢筋、预埋件、端头止水带等检查,隐蔽验收合格后,方可灌注砼。
(2)底板砼、墙体砼、顶板砼浇筑要求。
(3)垫层砼养护期不得少于 7d,结构砼养护期不得少于 14d。(4)结构施工应对下列项目进行中间验收:
P368 基坑回填:
不可回填纯黏土、淤泥、粉砂、杂土,有机质含量> 8% 的腐殖质土、过湿土、冻土和>150mm 粒径的石块。
P370 喷锚暗挖:
(1)喷射砼(早强,分段分片分层,下而上,前层终凝喷后层,网保护层 2cm,终凝 2h 后养生≥ 14d。)
(2)防水层(同材质垫圈焊接固定,热合焊接,双缝焊缝宽≥ 1cm,充气 0.15MPa,3min 下降≤ 20%。)
P372 盾构施工:
(1)管片生产(厂家资质、施组方案、人员培训、特种工持证上岗;原材合格、非碱活性骨料。)
(2)制作质量(结构性能检验、强度、抗渗等级、首次使用抗拉拔试验、表面质量;日产 15环抽 1 片检宽度、弦弧长、和厚度,200 环水平拼装 1 次,内弧面向上或单片侧立。)
(3)拼装质量(禁内外贯穿、0.2mm 裂缝及剥落;轴线和高程;修补≥管片强度。)
(4)隧道防水(管片自防水为基础,接缝防水重点,特殊部位处理,形成完整体系。)

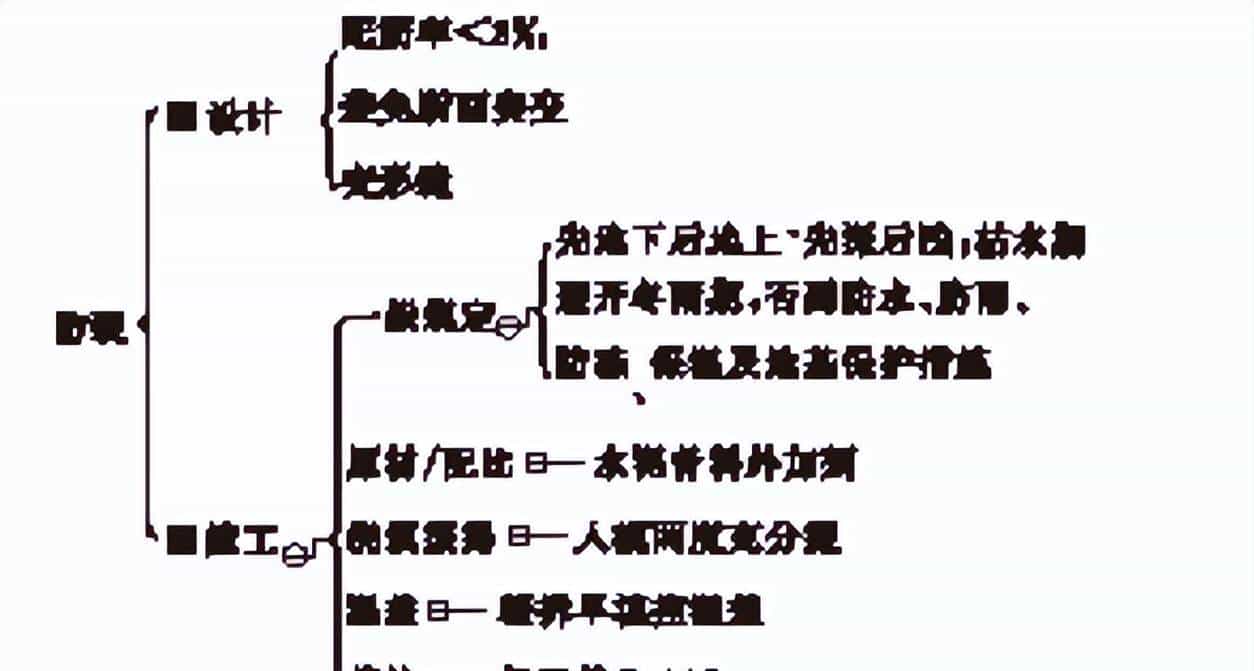

P376 水处理构筑物防渗漏设计要求(0.3%,避免应力聚焦,设置变形缝)

P377 水处理构筑物防裂施工措施:水泥、骨料、外加剂;分层、振捣、后浇带、入模两度(25°、塌落度);内外温差、养护方式(热保湿、冷保温)、时间。
P390 燃气供热管道要求:
(1)先大管后小管;先主管后支管;先下部管后中上部管。(2)两相邻管道的纵向焊缝或螺旋焊缝之间的相互错开距离≮ 100mm,不得有十字形焊缝;同一管道上两条纵向焊缝之间的距离≮ 300mm;严禁强行对口焊接。
P391 焊接控制:(1)焊前:持证,管材、焊材,焊接工艺指导书。(2)焊接过程:风湿雨雪严禁焊接,严格按既定工艺参数施焊,施焊的顺序和方向,一次焊完,临缝错开避通缝,焊前或焊后热处理。
P391 法兰:弯尺检查垂直度,平行偏差≤法兰外径 1.5‰且 2mm,管道焊接双侧施焊。
P392 防腐:
(1)除锈)。
(2)雨、雪、风沙、湿度较大不得防腐。
(3)合格证、外观质量,厚度、粘结力,全线检查其电绝缘性。燃气管道 + 全线防腐完整性。
(4)阴极保护检查阳极材料质量合格文件、阳极体数量、规格、型号和埋设位置。
P393 保温:
(1)材料(法定检测单位,出厂合格证书、检验报告、导热系数;
(2)施工(100mm应分层,自下而上,搭接 3cm 上压下)。
P393 焊缝检验(对口、外观、内部、强度严密性)
(1)外观(原始状态,焊缝系数 1/100% 无损要求外观Ⅱ合格;肉眼,必要用磁粉或渗透)。
(2)无损探伤:射线检测和超声波检测;检测单位资质;返修≤ 2 次且≥ 5cm,同批焊缝,双倍抽检;不合格检全部,撤销焊接资格。
P395-397 柔性管道质量检查验收:
(1)钢管、球墨铸铁管、化工建材(塑料)管。800mm 支撑,试验段选一井段或≥ 50m。
(2)回填(管顶 50cm 以下人工对称回填,支撑角范围填中粗砂,半径以下防上浮、位移,一昼夜中气温最低时段)。
(3)压实(两侧及管顶以上 500mm 轻型压实机具,对称,先低后高,层层夯实,夯夯相连)。
(4)检验(每 1000 ㎡取样一次,两组测试;钢管或球墨铸铁管道不超过 2%、化学建材管道不超过 3%;)
(5)变形处理:1)回填至设计高程时应在 12 ~ 24h 内测量并记录管道变形率;2)钢管或球墨铸铁管道变形率超 2%但不超 3%时,化学建材管道变形率超 3%但不超 5%时,部分挖出重新夯底;钢管或球墨铸铁管道的变形率超过 3% 时,化学建材管道变形率超过 5% 时,应挖出管道,并会同设计研究处理。
P409 常见职业伤害事故分类:高处坠落、物体打击、触电、机械伤害、坍塌。
P410 四因素:不安全行为、物的不安全状态、作业环境不安全因素和管理缺陷。安全生产六关:措交教防检改。
P414 安全保证计划关键点:
(1)项目部组织编制,经上级部门审批后执行。
(2)项目负责人、技术负责人、安全员应对安全工作检查,关键工序由专职安全员检查督导。
(3)安全隐患五定整改(定人定时定措施)定整改责任人、定整改措施、定整改完成时间、定整改完成人、定整改验收人。
P416 安全生产管理要点:

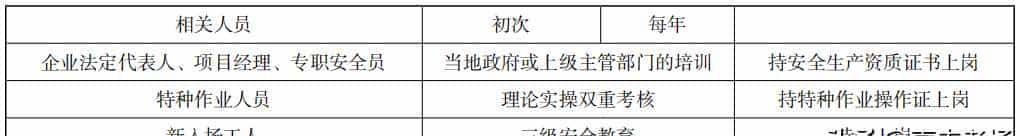

(1)施工单位必须取得安全行政主管部门颁发的“安全施工许可证”后方可开工。总承包单位和各分包单位均应有“施工企业安全资格审查认可证”。
(2)安全管理领导小组:总承包、专业承包和分包单位项目负责人、技术负责人和专职安全员。
P417 总承包与分包安全管理责任 :
(1)实行总承包的项目,安全控制由总承包方负责,分包方服从总承包方的管理。
(2)总承包方对分包方的安全生产责任包括:审查分包方的安全施工资格和安全生产保证体系,不应将工程分包给不具备安全生产条件的分包方;在分包合同中应明确分包方安全生产责任和义务;对分包方提出安全要求,并认真监督,检查;对违反安全规定冒险蛮干的分包方,应令其停工整改;总承包方应统计分包方的伤亡事故,按规定上报,并按分包合同约定协助处理分包方的伤亡事故。
(3)分包方安全生产责任应包括:分包方对本施工现场的安全工作负责,认真履行分包合同规定的安全生产责任;遵守总承包方的有关安全生产制度,服从总承包方的安全生产管理,及时向总承包方报告伤亡事故并参与调查,处理善后事宜。
P417 安全生产责任制
(1)最基本的制度。项目部安全生产责任制包括项目负责人、工长、班组长、分包单位负责人等生产指挥系统及生产、安全、技术、机具(械)、器材、后勤等管理人员。
(2)各岗位责任:
项目负责人、项目生产负责人、项目技术负责人、专职安全员、施工员、班组长、分包负责人。
(3)专职全员配置人数(合同价、劳务分包人数)。

P418 安全教育与培训
(1)培训率 100%。
(2)培训要求

(3)培训内容:安全生产思想、安全知识、安全技能和法制教育四个方面内容为主。
(4)培训形式 8 种:三级、转场、换岗、特种工、班前、季节性、节假日、特殊。
P421 设备管理
(1)验收:中小型机械设备 — 施工员会同专业技术管理人员和使用人员;大型、成套设备 —自检,企业有关管理部门,组织企业技术负责人和有关部门验收;塔式或门式起重机、电动吊篮、垂直提升架等重点设备 — 第三方具有相关资质的单位;检查技术文件 — 各种说明书、合格证、操作规程;
(2)操作维护持证上岗,使用三定要求(定机、定人、定岗位责任)。不得违章指挥和作业。
P421 安全标志:现场入口处及主要施工区域、危险部位设置安全警示标志牌。夜间施工灯光示警。

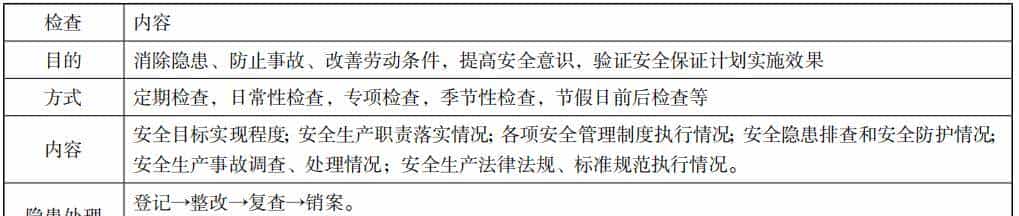

P422 安全检查

P427 管道保护:
(1)建设单位提供地上地下建(构)筑物、管线资料,必要时坑探。
(2)开工前,建设单位召开调查配合会,产权单位指认,标识。
(3)基坑开挖范围内的管线,应与建设单位、规划单位和管理单位协商确定管线拆迁、改移和悬吊加固措施。
(4)基坑开挖范围内地下管线、地面建(构)筑物安全与施工相互影响应临时加固,经验收形成文件方可施工。
(5)施工过程,专人随时检查。
(6)观测沉降与变形并形成记录,异常情况及时处理。
(7)中、高度危险的地下管线,制定应急预案和有效安全技术措施。
P427 堵渗漏措施:
(1)引流管 + 双快水泥封堵;
(2)坑内回填,坑外打孔注浆(聚氨酯或双液浆);
P276 基坑监测项目
监测项目记忆口诀:七项目三维度,墙撑水土建管路七项目:墙撑水土建管路,三维度:水平位移、竖直位移和应力
P429 沉入桩制作 :
(1)吊环未经冷拉 HPB300 钢筋。
(2)钢筋堆放高度:整捆 2m,散捆 1.2m;钢筋笼、网、骨架码放≤ 2m,不超 3 层。
(3)焊接切割周围 10m 不得堆放易燃易爆,培训持证上岗;焊工防护(头罩、护面罩、手套、防护服、防护鞋、护目镜)。
P430 吊运堆放 :
(1)由具有吊装施工经验的施工技术人员主持,必须由信号工指挥。
(2)设计无要求设计强度的 75%以上。(3)桩的吊点位置应符合设计。
(4)堆放场地应平整、坚实、
不积水。
(5)砼桩支点与吊点在一条竖直线上,不超 4 层。钢桩不得超过 3 层。
P431 钻孔灌注桩 : 1. 不得在高压线线路下施工,任何状态下钻机安全距离

2. 相邻 5m 内桩,5MPa 后可钻孔;或间隔钻孔。钢筋笼码放高度最高 2m,3 层。
3. 分段制作的钢筋笼入孔后进行竖向焊接时,起重机不得摘钩、松绳,严禁操作工离开驾驶室。骨架焊接完成,经验收合格后,方可松绳、摘钩。
P432 人工挖孔桩(4)每日开工前必须检测井下的有毒、有害气体。桩孔开挖深度超过 10m 时,应有专门向井下送风的设备,风量不宜少于 25L/s(6)孔口四周必须设置护栏,护栏高度宜为 0.8m;挖出的土石方应及时运离孔口,不得堆放在孔口周边 1m 范围内,机动车辆的通行不得对井壁的安全造成影响。
P432 一般规定 :
(1)支架、脚手架应由具有相关资质的单位搭设和拆除。
(2)作业人员应经过专业培训、考试合格,持证上岗,并应定期体检,不适合高处作业者,不得进行搭设与拆除作业。
(3)进行搭设与拆除作业时,作业人员必须戴安全帽、系安全带、穿防滑鞋。
(4)起重设备应经检验符合施工方案或专项方案的要求。
(5)模板支架、脚手架的材料、配件符合有关规范标准规定。
P432 支架、脚手架搭设要求 :
(1)支架:方案已批、先检查再使用、不得超载聚焦堆料、常常检修。
(2)脚手架:与构筑物连接不得连支架,满铺脚手板、安全网;斜道、安全梯;严禁栓绳架泵;先检查再使用。
P432 模板支架脚手架拆除 : 设区设牌看守,机械拆除专人指挥,由上而下严禁同时,严禁蛮力抛掷,分类堆放。
P433-434 箱涵顶进:
(1)线路加固:小箱涵(调轨梁、轨束梁);大型箱涵(横梁加盖、纵横梁加固、工字轨束梁或钢板脱壳法);土质差不限速(低高度施工便梁)。
(2)路基加固方法(管棚超前、水平旋喷桩、地面深层注浆);
(3)管线迁移保护(迁移、暴露管线、支架、应急);
(4)施工安全保护:1)施工区域限速限流、警戒区值守、安全监测;2)不得积水,封闭管理,运行间隙顶进,通过时严禁挖土,人员撤出,严禁在工作状态下检查和调整,专人统一指挥和调度。
P454 施工质量验收程序
(1)检验批及分项工程、分部工程、单位工程、单位工程中的各自验收程序。
(2)建设单位收到工程竣工报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、勘察、监理等单位(项目)负责人进行单位工程验收。
P454 施工质量验收基本规定
(1)检验批按主控和一般项目验收。
(2)施工单位自检合格基础上。
(3)隐蔽前应由施工
单位通知监理工程师或建设单位专业技术负责人进行验收,并应形成验收文件,验收合格后方可继续施工。
(4)涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。对涉及结构安全、使用功能、节能、环境保护等重大分部工程应进行抽样检测。
(5)承担见证取样检测及有关结构安全、使用功能等项目的检测单位应具备相应资质。
(6)工程的观感质量应由验收人员现场检查,并应共同确认。
P454 质量验收不合格的处理(退步验收)规定
(1)返工返修或经更换材料、构件、设备等的验收批,重新验收;
(2)经有相应资质的检测单位检测鉴定能够达到设计要求的验收批,应予以验收;
(3)有相应资质的检测单位检测鉴定达不到设计要求,但经原设计单位验算认可能够满足结构安全和使用功能要求的验收批,可予以验收;
(4)经返修或加固处理的分项工程、分部(子分部)工程,虽然改变外形尺寸但仍能满足结构安全和使用功能要求,可按技术处理方案文件和协商文件进行验收。
(5)返修或加固处理仍不能满足结构安全或使用功能要求的严禁验收。
P455 工程竣工报告:
(1)施工单位编制,在工程完工后提交建设单位。
(2)自行检查验收合格基础上申请竣工验收。
(3)工程竣工报告应含的主要内容:1)工程概况;2)施工组织设计文件;3)工程施工质量检查结果;4)符合法律法规及工程建设强制性标准情况;5)工程施工履行设计文件情况;6)工程合同履约情况。
P459 工程资料移交顺序:
(1)分包向总包,总包向建设单位移交;
(2)监理、设计单位资料向建设单位移交;
(3)建设单位竣工验收前提请档案馆预验收;
(4)建设单位竣工验收后 3 个月内当档案馆移交完整资料。
P459 备案:
(1)工程竣工合格 15 工作日,建设单位提交验收报告,并向县级上政府建设行政主管部门备案。
(2)工程竣工验收报告主要内容 :
1)工程概况;
2)建设单位执行基本建设程序情况;
3)对工程勘察、设计、施工、监理等单位的评价;
4)工程竣工验收时间、程序、内容和组织形式;
5)工程竣工验收鉴定书;
6)竣工移交证书;
7)工程质量保修书。
